Saturday, March 30, 2024

The Big-Going-On in the Backyard

2013年貼了這一篇加蓋願景,十年後在2023年的年末真的動土囉!


回顧當初設想的模樣,如今有了新的打算;首先加蓋的睡房區域(14’x 13.25’)比原本的主臥房(18’ x 11.8’)還小了一點,而加蓋的新房間是個日照充足的地方,想著孩子們大了窩在房間的時間恐怕也加長了,所以決定把新加蓋的房間畫給了姊姊妹妹房;另外,當初的想像把餅畫大了,以為這是多大空間,現實哪裡成的了什麼衣帽間,加上這幾年練習簡化物品數量,想來也沒有必要了,於是決定一整個歸給了浴室,不過把門開在原本的主臥房,這樣加減也算是個有獨立衛浴的主臥了

從設想,幾經修改的畫圖,送交市政府審核,尋好包工,申請執照,前前後後將近也有半年的日子;打了無數的電話,在這片房市競爭的地域幾乎無人願意做這樣小小平方還願意討價還價的,最終在2023年年底開工動土了!


為了節省成本,我們請包工為我們蓋好地基,外牆,門窗和屋頂...等;其他線路,水管,內牆等內裝,就由超人查理斯獨自慢慢琢磨,一方面是他的興趣愛好,一方面施工期間除了我與查理斯必須另覓就寢地點,其實並不影響平日的生活模式,小孩們一點兒也還不想分開睡房,就讓查理斯慢慢蓋出他心儀的模樣吧!


2023.12.04 開工動土挖地基

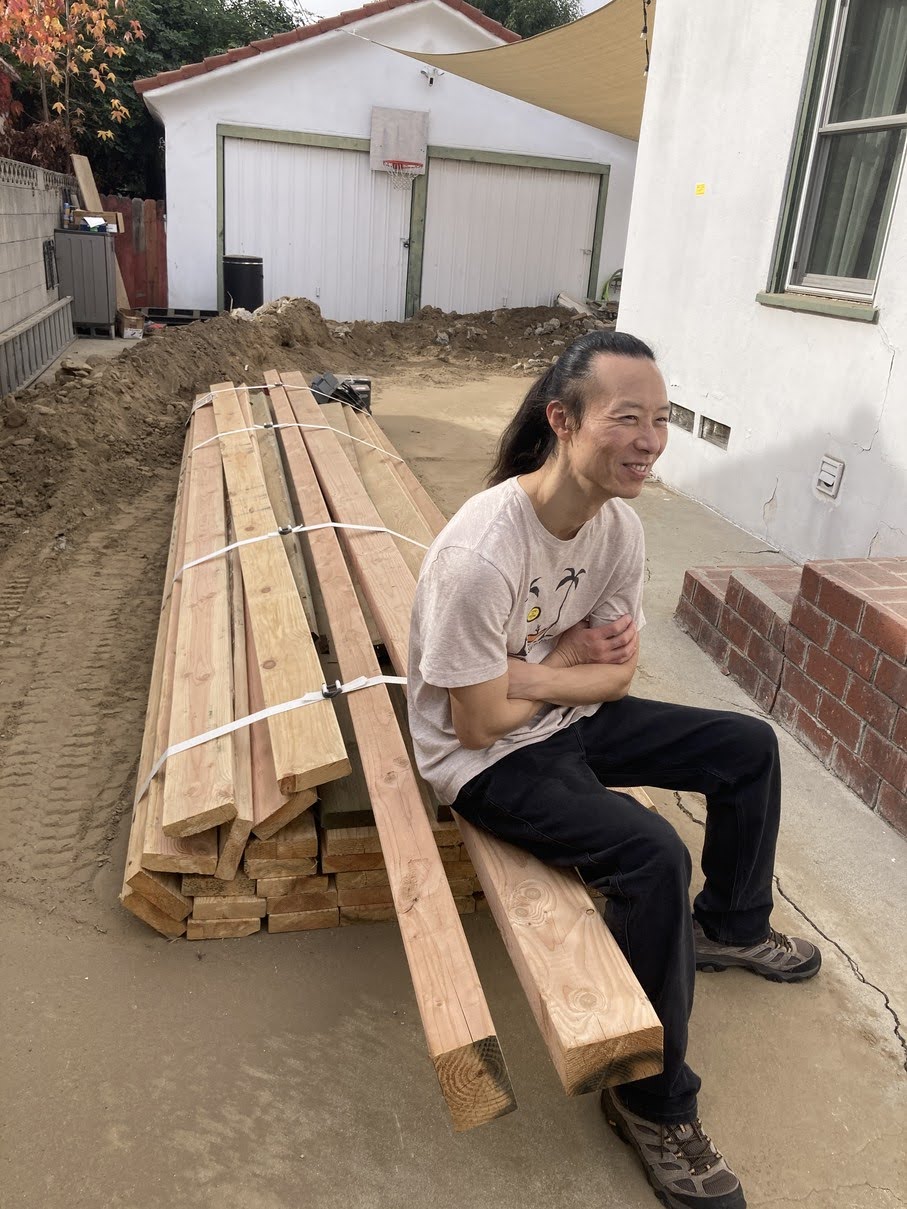

2023.12.17 灌水泥;因為加蓋區塊非常小(295sqft),地基部分三兩天就完成了,正開心著美好進度立刻就出了個插曲,在地基都做好,木材都送達了以後,查理斯發現我們的圖在關鍵的入口處少了八吋(8inches),八吋並不多,但發生在關鍵入口處就至關緊要,因為原屋將開通的走廊是直通加蓋的門,走廊規定必須要有三呎寬,少了這八吋意味著正規的門是對不齊進入加蓋區的;於是我們又回到了重畫 → 送交市政府審核的輪迴...值得慶幸的事,這個發現是在外牆立起來之前,還能補救...


2024.01.17 在這等待市府回應期間查理斯也趕緊把排水管安好並順利通過檢測


2024.03.11 這項耽擱在三個月過後才又復活;在此期間又出了一道插曲,照片中鋪好的隔熱棉等了整整一周,只需兩個小時鋪上的底層木板(subfloor),不知為何,負責前來釘上的工人選了一日當周唯一下雨的時段前來釘釘,於是整片隔熱棉在吸得飽滿雨水之間被強行封入,在我們的堅持下,包工還是派人爬入地基把這濕透了的隔熱棉抽走,屆時還得爬入重裝...


2024.03.20 鋪底板,立木樁,搭外牆; 這一星期的工夫是體感上進展最快的,因為親眼可見整個加蓋空間的出現,外牆也立了起來


以上是到三月底的進度(待續...)
